Quién lo hace: Coordinación (Manual del rol de Coordinación).

Pasos

  1. Entra en Defectos. La lista es de pasadas, y se ordena por el plazo más urgente de sus defectos pendientes.
Defectos: pendientes de actuación y cerrados por resolución

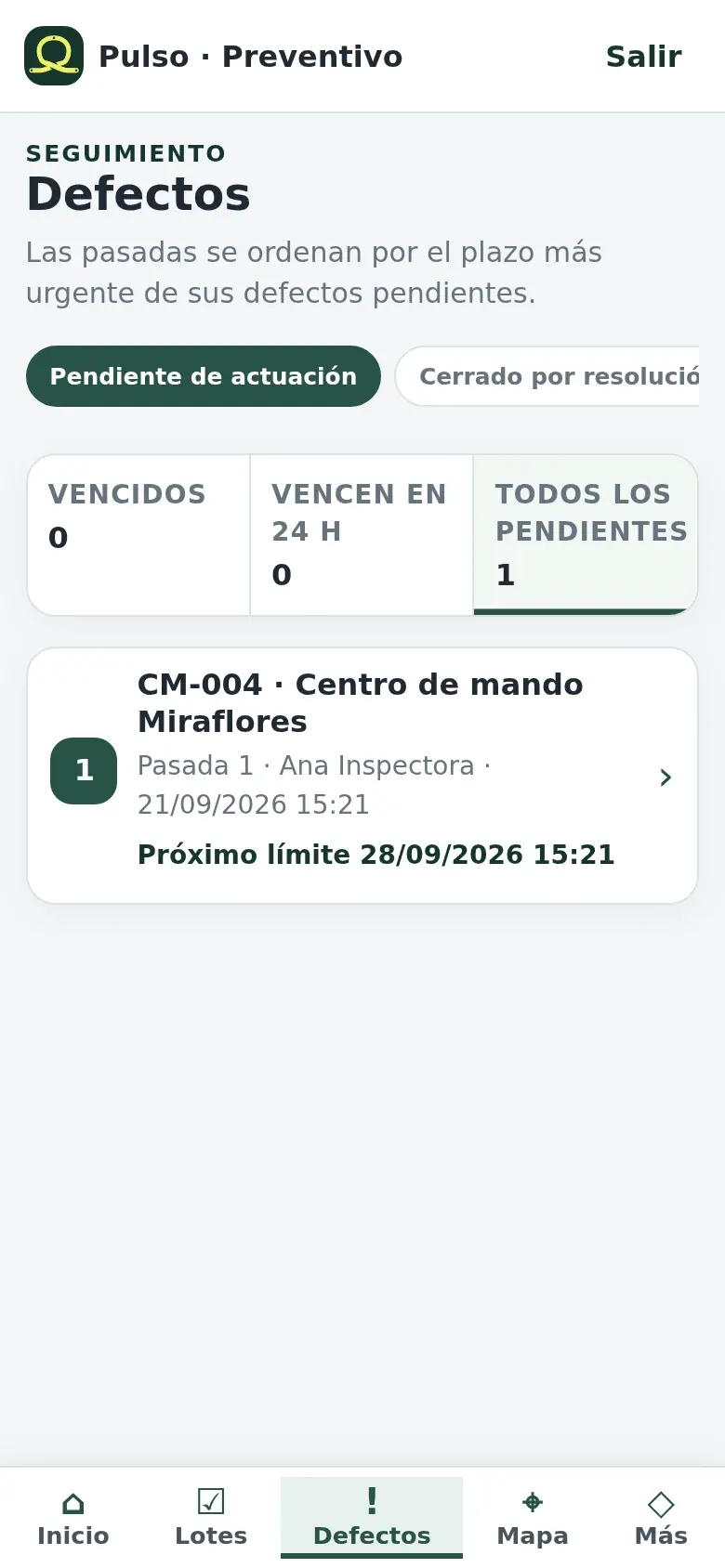

En la captura (móvil), arriba están las dos pestañas —Pendiente de actuación y Cerrado por resolución— y los contadores Vencidos, Vencen en 24 h y Todos los pendientes. La tarjeta de cada pasada trae el número de defectos en ese estado (el 1 de la izquierda), la instalación (CM-004 · Centro de mando Miraflores), quién la cerró y cuándo (Pasada 1 · Ana Inspectora · 21/09/2026 15:21) y el Próximo límite de subsanación.

  1. Abre la pasada y localiza el defecto.
Detalle de un defecto pendiente

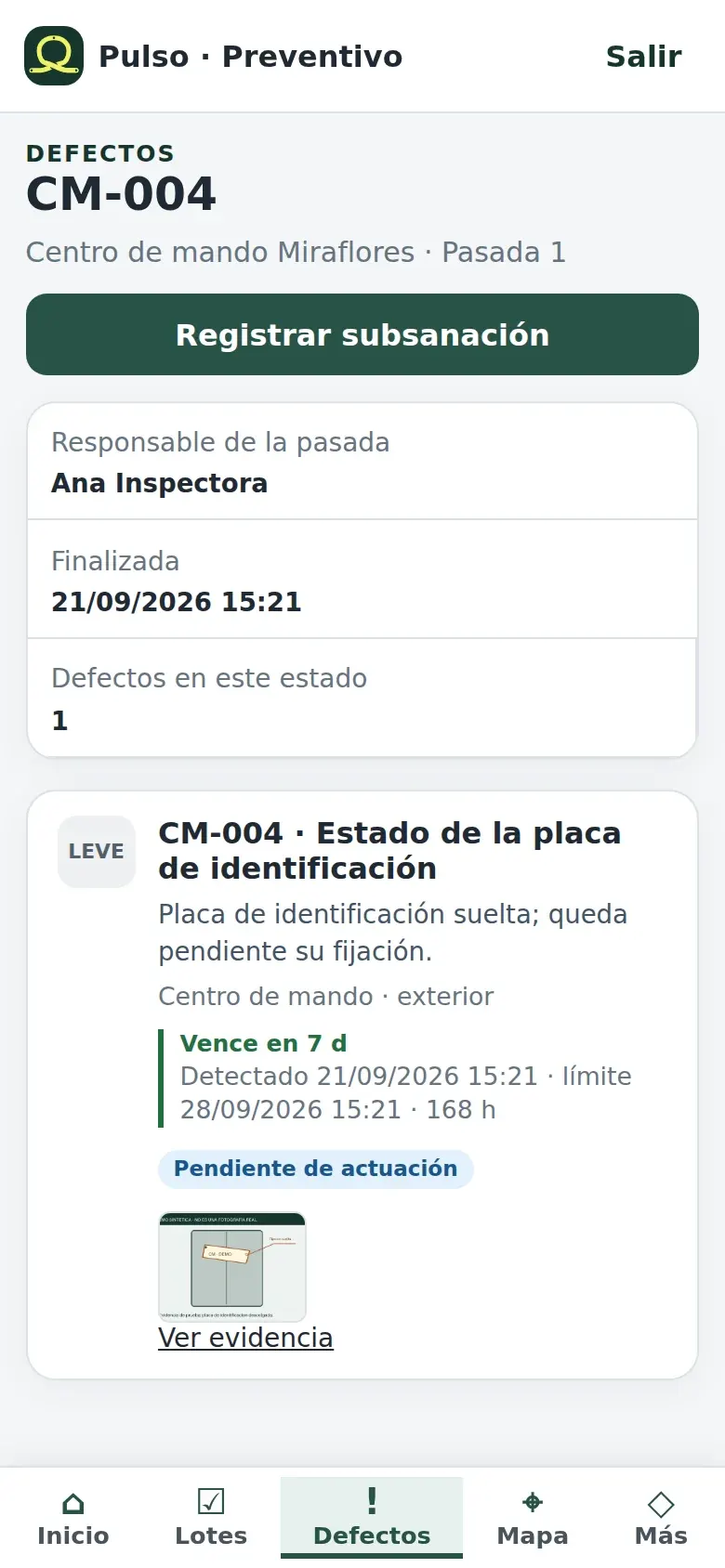

En la captura, la cabecera es CM-004 con su instalación y su pasada (Centro de mando Miraflores · Pasada 1), y debajo está el botón Registrar subsanación. Un resumen dice el responsable de la pasada, cuándo se finalizó y cuántos Defectos en este estado hay. Cada defecto lleva su gravedad (LEVE), lo que se encontró, dónde está (Centro de mando · exterior), su plazo (Vence en 7 d, con la fecha límite y las horas que quedan), su estado (Pendiente de actuación) y su evidencia (Ver evidencia).

  1. Pulsa Registrar subsanación y marca los defectos que has resuelto: se pueden registrar varios de una vez.
Registrar la subsanación de una pasada

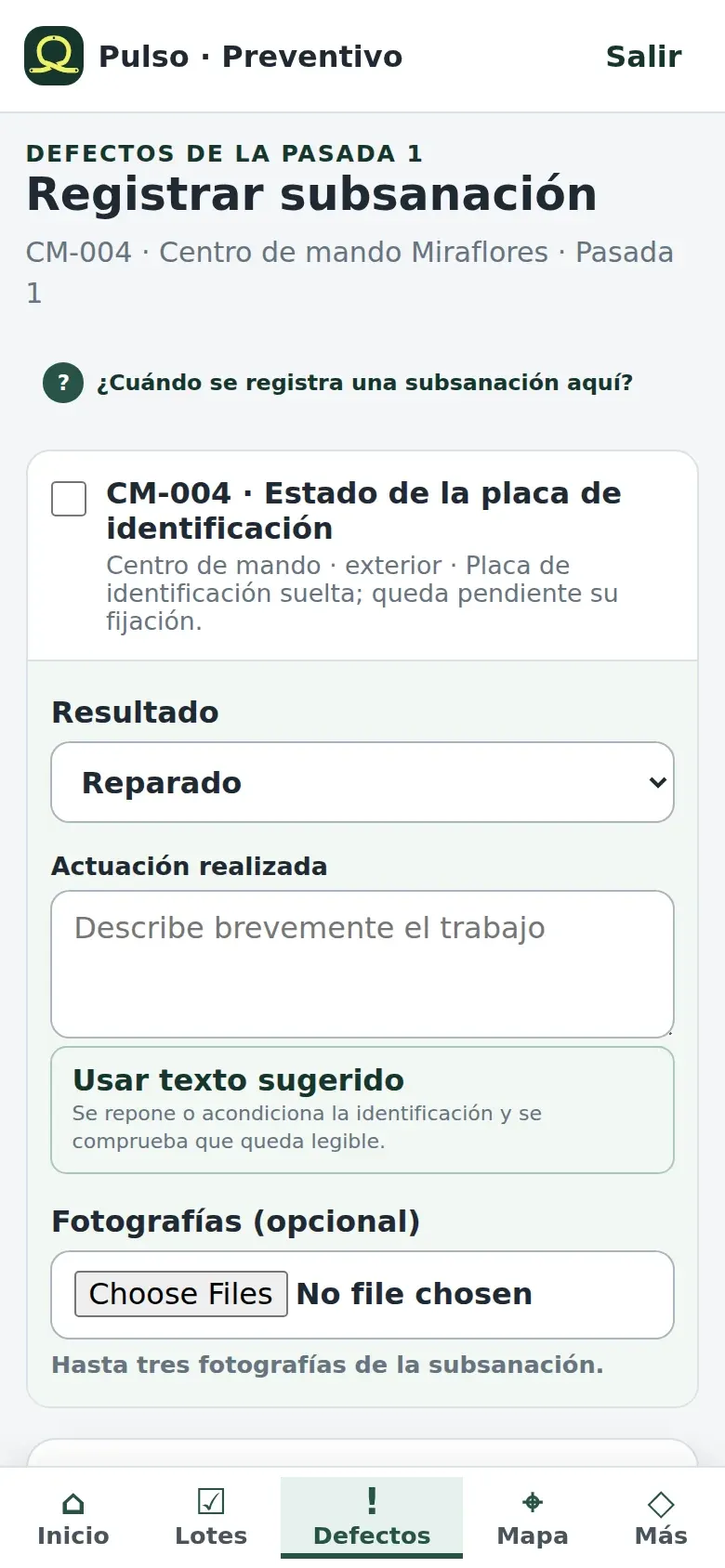

En la captura, el epígrafe es Defectos de la pasada 1 y cada defecto lleva su casilla. Por cada uno se pide el Resultado —Reparado o No requiere actuación—, la Actuación realizada (con Usar texto sugerido, que rellena una descripción propuesta) y, cuando la comprobación lo admite, Valor posterior con la nueva medida. Las Fotografías son opcionales, hasta tres. El recorte termina aquí: debajo está el bloque Firma de la actuación, con el recuadro para firmar con el dedo y el botón Firmar y registrar.

  1. Firma y registra. Esa pantalla responde a «¿Cuándo se registra una subsanación aquí?»: documenta reparaciones posteriores al cierre de la pasada que detectó los defectos. Al firmar, los defectos marcados pasan a Cerrado por resolución y la actuación queda incorporada al parte.

Errores típicos

  • Registrar la subsanación sin haberla hecho. La firma identifica a quien registra el trabajo y se incorpora al parte simplificado.
  • Confundir esto con la corrección sobre la marcha del inspector. Si el defecto se corrigió antes de cerrar aquella pasada, se registra allí, en la propia visita (Registrar un no conforme (y corregir sobre la marcha si procede)); esta pantalla es para una actuación posterior.
  • Dejar pasar el plazo. Un defecto sin resolver vence y engorda el contador Vencidos de la lista.
